項目案例
導讀
華潤深圳灣國際商業中心項目建筑面積70萬平米,其中華潤總部大廈(春筍)高達400米,是鎰辰集團重點項目,項目響應業主“黃山品質工程創造”要求,以精益管理追求卓越品質。鎰辰集團在中國平安、廣州地鐵等高端項目也將應用此項技術,積極推進建造模式向“工業化”轉型升級。
華潤深圳灣國際商業中心項目建筑面積70萬平米,其中華潤總部大廈(春筍)高達400米,是鎰辰集團重點項目,項目響應業主“黃山品質工程創造”要求,以精益管理追求卓越品質。鎰辰集團在中國平安、廣州地鐵等高端項目也將應用此項技術,積極推進建造模式向“工業化”轉型升級。華潤深圳灣國際商業中心項目通過制冷機房整體預制加工,將原本現場需要“兩個月”的工期縮短至現場“兩天”,一次性成功完成現場裝配任務,實現了大型機房安裝速度與質量的飛躍。

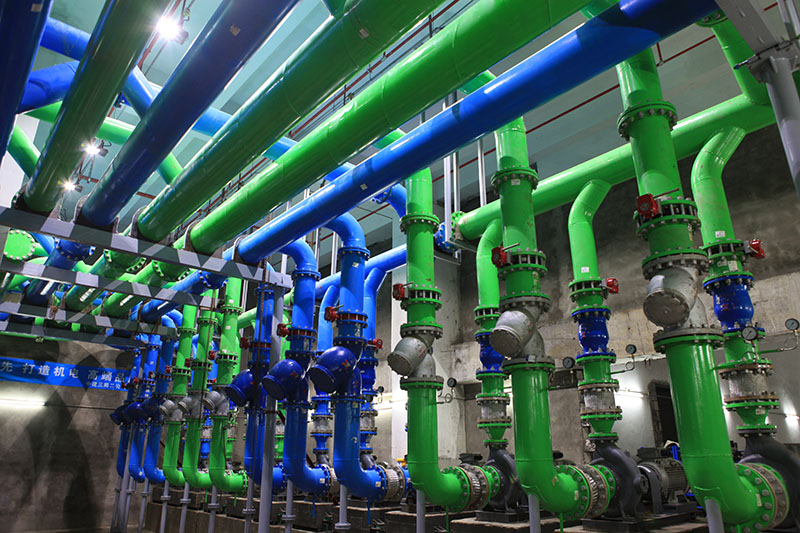

裝配式中央制冷機房成型實景圖
據悉,項目制冷機房建筑面積約732㎡,包含4臺冷水機組和12臺空調水泵。項目實施的制冷機房100%工廠化預制、現場實物一次性安裝、現場施工零焊接在業內尚屬首次。
傳統的制冷機房施工什么樣?
傳統的制冷機房施工均由人工對照圖紙完成,高污染、高耗能、低效率。華潤項目通過工廠化預制及機械化裝配,將所需要的4348個構配件,全部在工廠預制加工,再像拼拼圖一樣進行現場拼裝,用工業化徹底替代了傳統手工模式。
1、項目團隊?wèi)?yīng)用先進科技,通過BIM技術對所有設備及零部件進行1:1建模,使管件精度誤差控制在2毫米以內;

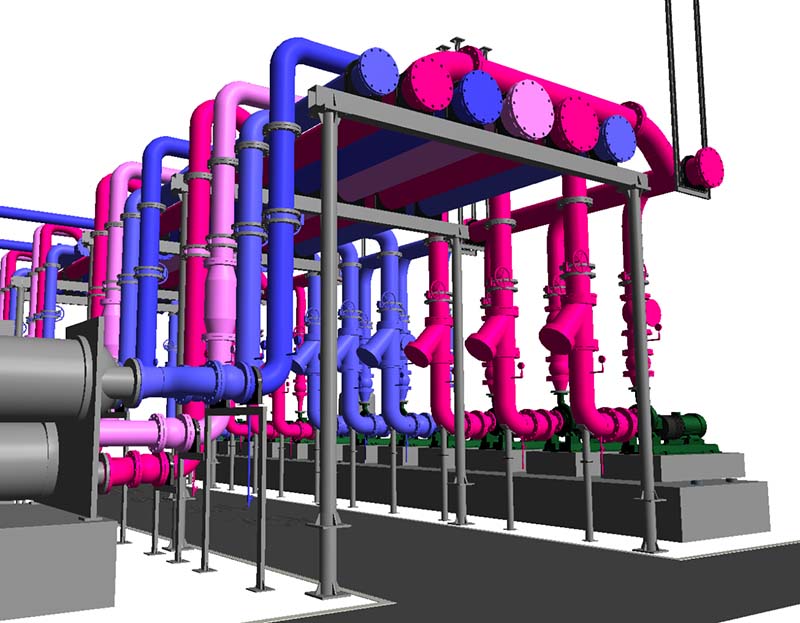

中央制冷機房BIM模型三維圖
過程中,如此多構配件的精度、空間定位、精準裝配、以及現場材料轉運、設備調度、場面面臨極大挑戰。

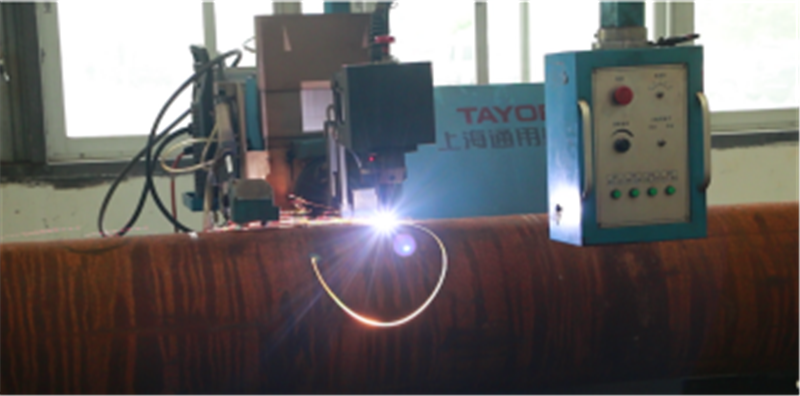

全自動工廠化管道預制

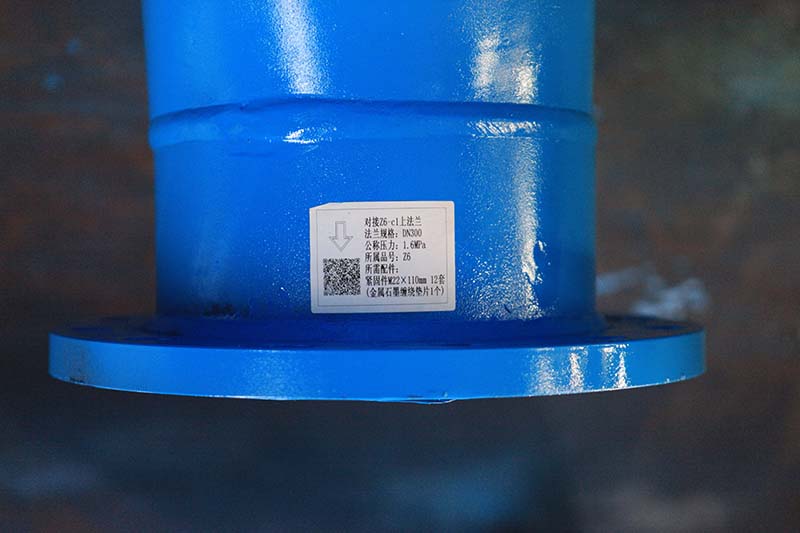

2、通過二維碼對所有配件進行編碼識別,為快速裝配提供指引;
裝配式中央制冷機房物料二維碼掃描識別技術應用

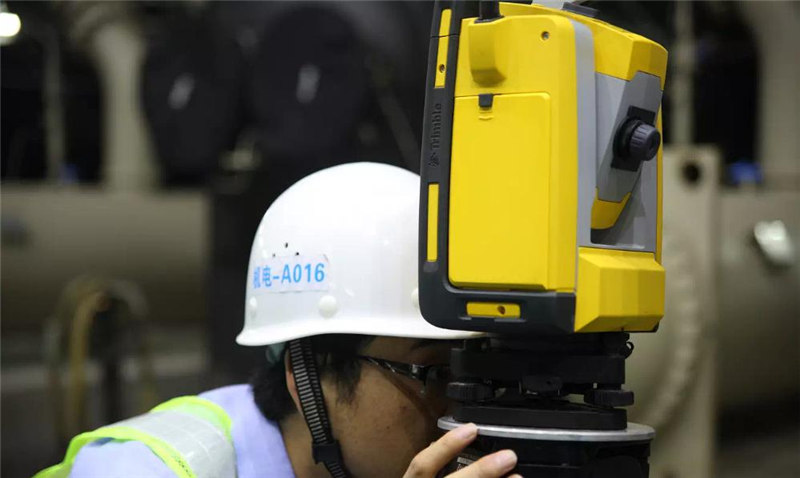

3、通過測量機器人對組合構件進行精準空間定位;
裝配式中央制冷機房測量機器人全站儀現場精確點位放樣
4、通過精細的裝配流程和精確到“分鐘”的進度計劃,不間斷48小時作業;

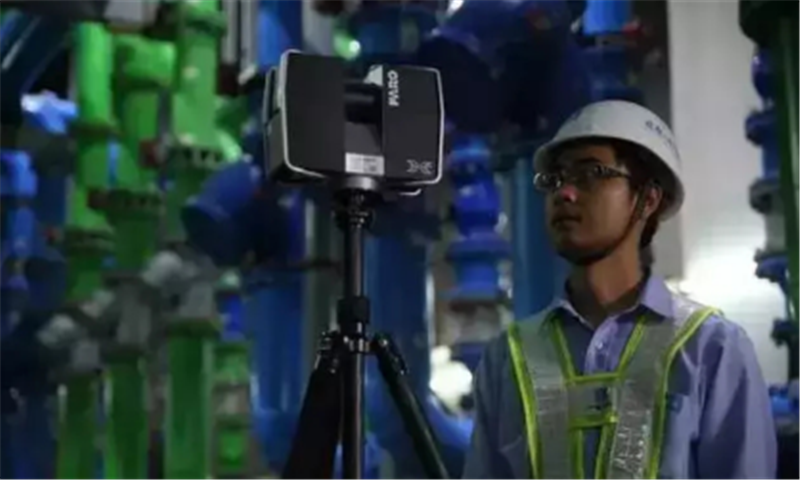

裝配式中央制冷機房三維激光掃描儀實時動態對安裝精度進行校核
裝配式中央制冷機房過程現場施工作業的優勢:
一是速度的提升----常規機房施工需要45-60天,而項目僅用短短48小時就完成現場安裝任務,堪稱機房施工的“深圳速度”。
二是品質的飛躍----傳統施工管道由人工下料焊接,質量不穩定,項目通過全自動工廠化預制,現場“零焊接”,采用數控相貫線等離子切割機、自動焊接機和最先進的測控技術,確保了制作安裝精度,大大提高安裝質量。
三是安全環保----機房封閉狹小,傳統施工煙塵飄散、噪音四起,作業環境十分惡劣。而裝配化施工現場幾乎無煙塵、無噪音。拼裝作業在地面完成,機房管道整體機械化抬升,克服了高空作業的安全風險。所有管道安裝位置精確至毫米,排布整齊,精準美觀。
華潤現場48小時施工的實地拍攝(鎰辰智造)
